和园丨7月1日最新工程进度 专注每一个工程细节
和园,将不断为您绘制家的模样。
2020年7月1日,和园最新工程进度,请您查收。

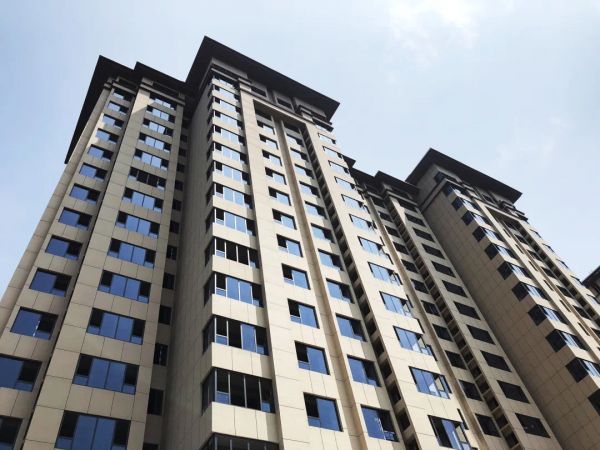

▲1号楼工程进度
1#楼外墙真石漆施工完成100%,60系列断桥铝合金窗安装完成100%,5单银Low-e+12Ar+5Low-e玻璃安装完成100%,室内墙面粉刷100%、地暖垫层施工完成、给水、暖通施工完成,其余项目配套施工。

▲3号楼工程进度
3#楼外墙真石漆施工完成100%,60系列断桥铝合金窗安装完成100%,5单银Low-e+12Ar+5Low-e玻璃安装完成99%,室内墙面粉刷100%、地暖垫层施工完成、给水、暖通施工完成,其余项目配套施工。

▲4号楼工程进度
4#楼外墙真石漆施工完成100%,60系列断桥铝合金窗安装完成100%,5单银Low-e+12Ar+5Low-e玻璃安装完成30%,室内墙面粉刷100%、地暖垫层施工完成、给水、暖通施工完成,其余项目配套施工。

▲10号楼工程进度
10#楼外墙真石漆施工完成100%,60系列断桥铝合金窗安装完成98%,5单银Low-e+12Ar+5Low-e玻璃安装完成30%,室内墙面粉刷100%、地暖垫层施工完成、给水、暖通施工完成,其余项目配套施工。

▲13号楼工程进度
13#楼外墙真石漆完成100%,60系列断桥铝合金窗安装完成100%,5单银Low-e+12Ar+5Low-e玻璃安装完成30%,室内粉刷100%,地暖安装完成、地下室地面完成,车库地面完成100%,其余项目配套施工。

▲16号楼工程进度
16#楼外墙真石漆完成100%,60系列断桥铝合金窗安装完成100%,5单银Low-e+12Ar+5Low-e玻璃安装完成30%,室内粉刷100%,地暖安装完成、地下室地面完成,车库地面完成100%,其余项目配套施工。
精工筑家
专注每一个工程细节
和园与您一起静待家的华美绽放
图 | 和园实景拍摄
文 | 根据实际工程进度撰写
来源:微信公众号“一园天下和”
相关知识
和园丨7月1日最新工程进度 专注每一个工程细节
财政部、住房和城乡建设部印发通知 工程进度款支付比例8月1日起提高至80%
工程进度丨九悦城最新工程进度
工程篇:注重住宅的细节品质与人文关怀
向往的新家丨领尚用“爱”编织生活的每一个细节
罗浮荟·曜悦 | 专注施工技术革新,塑造卓越居住品质
孔雀城丨大悦城控股·问津三期,用优质工程创造美好生活
大理彩云南现城 最新工程进度播报 金桂苑A区 陆续交房中
质量万里行 | 金口碑管家篇:不放过每一个细节,才对得起客户
这才是隐蔽工程高品质交付,懂行的人都在关注联塑这些细节!
推荐资讯
- 1起底明园集团:李松坚与凌菲菲 6938
- 2北京房地产市场调控政策出乎意 5601
- 3华为全屋智能AWE2024前 4975
- 4价格亲民的窗帘品牌推荐,高性 4810
- 52025最新窗帘十大品牌排名 4484
- 6北京“国补”新增4类智能家居 4381
- 7为什么进户线要用铝线 4239
- 8杯子送人有何忌讳吗 男人送女 4040
- 9海南: 多孩家庭租房每月提取 3684
- 10用心服务筑就每一份美好 3679
